您的位置: 网站首页 » 企业动态 » 手拉葫芦在室内超高狭小空间提升要点

手拉葫芦在室内超高狭小空间提升要点

编辑:凌鹰起重机械   浏览:827   添加时间:2023-03-23 13:57:17



受主舞台悬挂结构整体刚度较弱影响,需设置较多的提升点,单榀提升单元最重约32t,单提升点受力较小,先进的计算机控制液压同步提升技术复杂,液压油缸、泵站等设备较重,不便于室内安装,且成本较高;单轨吊车、卷扬机等设备同步控制难度;10t手拉葫芦便于搬运,手动操作便于同步控制,安全可靠,成本较低。

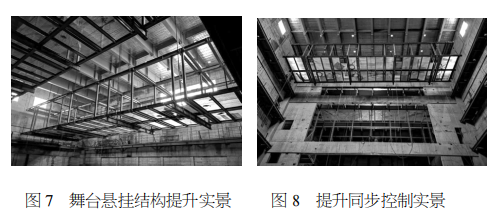

跨层提升:主舞台悬挂结构提升高度近27m(图 7),单榀提升时间为 2~3 d,作业人员室内操作存在严重的高空坠物等安全风险,受手拉葫芦行程(20 m)限制,二次倒绳难以实现,且高空安装导向滑轮安装难度较大。屋面安装提升支架跨层提升,可以有效减少安全隐患,手拉葫芦搬运、安装、操作更易实现。二次倒绳通过钢丝绳卡扣与提升支架固定固定,恢复手拉葫芦行程后与另一套吊索具连接、拉紧。提升吊点二次倒绳应逐个完成,不可同时两个及以上吊点同时倒绳。
同步控制:提升过程中,应统一指挥,同步提升。提升过程中,采用8把50m钢尺(图 8)、高精度激光水平仪专人控制每个提升点提升高度。提升离地200mm后,高空悬停24h后,检查提升单元、提升支架、下托梁等是否有较大变形、焊缝开裂等情况,确认无隐患后继续提升。每提升1000mm高后提升高度进行微调,确保提升点间提升高度一致。
高空嵌补:提升到位后与屋面钢梁预留吊挂节点和墙面连接,整体校正合格后进行焊接,提升单元间或与墙面嵌补钢梁利用3t卷扬机安装完成后补铺钢格栅。
提升卸载:提升卸载遵循整体同步的原则进行,卸载过程中8个手拉葫芦同时放松5mm后检查提升单元是否有较大变形,吊挂节点焊缝是否有开裂,屋面钢梁是否有安全隐患等问题,确认安全后继续重复上述工艺重复卸载,直到吊索具不受力即可完成卸载。









上一条:手拉葫芦提升大舞台工艺要点
下一条:手拉葫芦在隧道锚内布置散索鞍使用中的底板预埋及底座安装

相关新闻:

相关产品:


点击这里给我发消息 点击这里给我发消息
